Mocoa Renacer 230kV


Documentos
- Boletín 2 Mocoa digital
- Boletín 2 Mocoa
- Boletín 1 Mocoa
- Comunicado de prensa-vista técnica
- CR_Plegable Reasentamiento
- Infografia Mocoa
- Inserto Mocoa
- Grupo Energía Bogotá reactivó la construcción del proyecto de la subestación Renacer 230kV, en Mocoa
- GRUPO ENERGÍA BOGOTÁ CONTINÚA ENTREGA DE AYUDAS HUMANITARIAS POR $10.000 MILLONES PARA ATENDER A POBLACIONES VULNERABLES POR LA PANDEMIA DEL COVID-19
- Continúan trabajos en la línea de transmisión de energía eléctrica Altamira – Junín, para mejorar el servicio
- Grupo Energía Bogotá energizó la nueva subestación Renacer

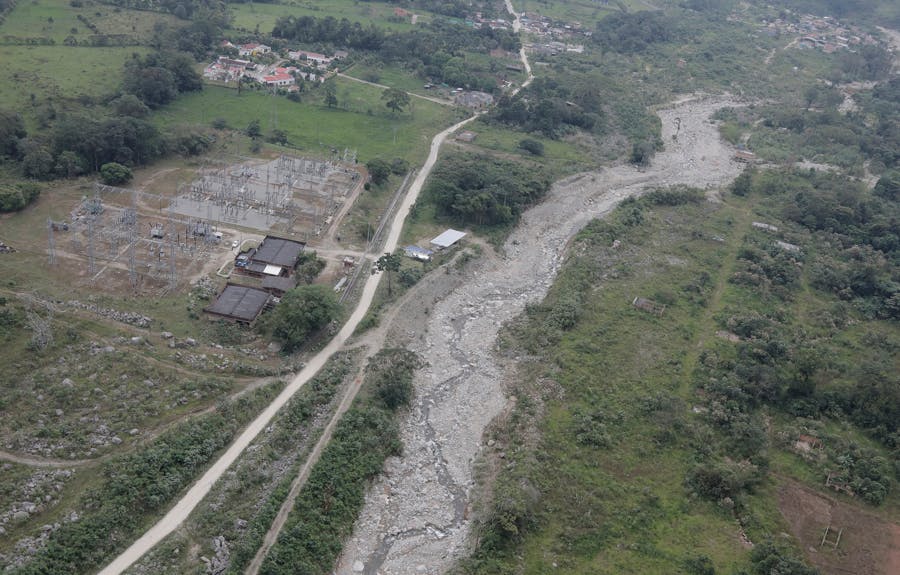

- Estamos trabajando para mejorar el servicio de energía eléctrica en el Putumayo
- Boletín 1 Mocoa
- Boletín 2 Mocoa
- Comunicado de prensa-vista técnica. vsda JG (2)
- CR_Plegable Reasentamiento 64,5x28
- Infografia Mocoa
- Inserto Mocoa
Galería
Timeline
-

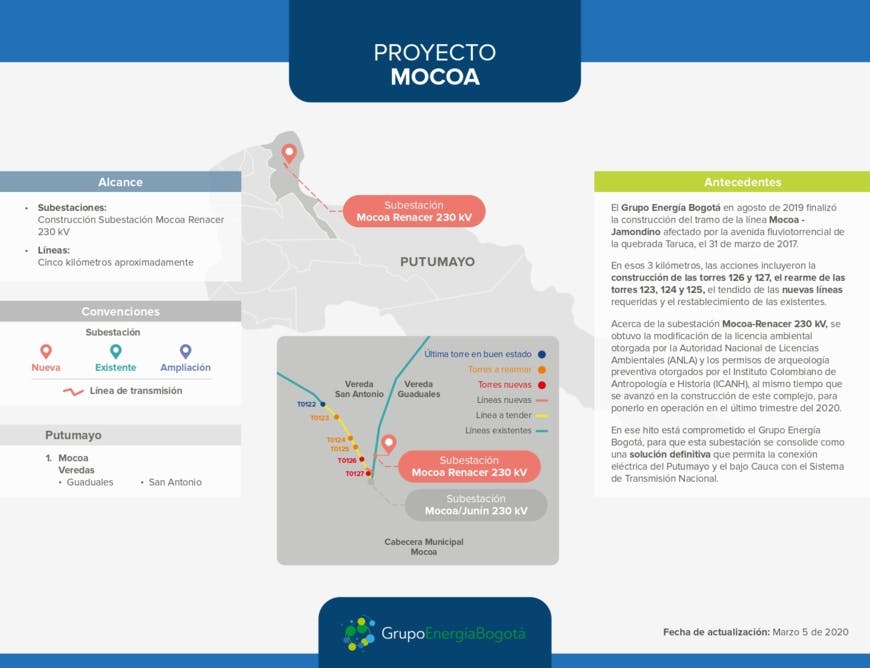

2017
fecha de siniestro
31 de marzo 2017
- 2017
decreto 001678 que excluye la prohibición para adecuación y reconstrucción en la zona del evento a empresas de servicios públicos
4 de septiembre 2017
- 2017
En comunicado enviado por la alcaldía de MME, se aclara que la exclusión es temporal y mientras se construye la nueva subestación Mocoa Renacer
13 de septiembre 2017
- 2017
Mediante Resolución 141 la CREG determinó un plazo de 36 meses (30 de marzo de 2020) contados a partir de la fecha de la catástrofe natural para co...
27 de septiembre 2017
- 2018
se inicia contrato con la firma CONCOL para realizar los estudios ambientales requeridos para la modificación de la Licencia Ambiental y diseños re...
Abril 2018
- 2018
Radicación de EIA ante la ANLA
27 de noviembre 2018
- 2018
Inicio de contrato (EPC) de la SE
19 de diciembre 2018
- 2018
Auto inicio 8234 emitido por la ANLA, y por el cual se formaliza el inicio de la etapa de evaluación para la modificación ambiental 2268
21 de diciembre 2018
- 2019
Inicio de obra tramo Jamondino - Mocoa
20 de enero 2019
- 2019
Inicio de ejecución de obras para la construcción de la subestación Renacer 230KV
1 de junio 2019
- 2020
Entrada en Operación proyecto Mocoa Renacer 230KV
30 de marzo 2020
- 2017
