Alférez – San Marcos: la línea que fortalece el corazón eléctrico del suroccidente del país

Miercoles, 04 de Febrero de 2026

Sumario | La puesta en operación de este tramo 3 del proyecto Refuerzo Suroccidental a 500 kV marca un nuevo hito para Enlaza y para las comunidades del Valle del Cauca, al reforzar la estabilidad del sistema eléctrico y abrir camino a una transición energética más justa.

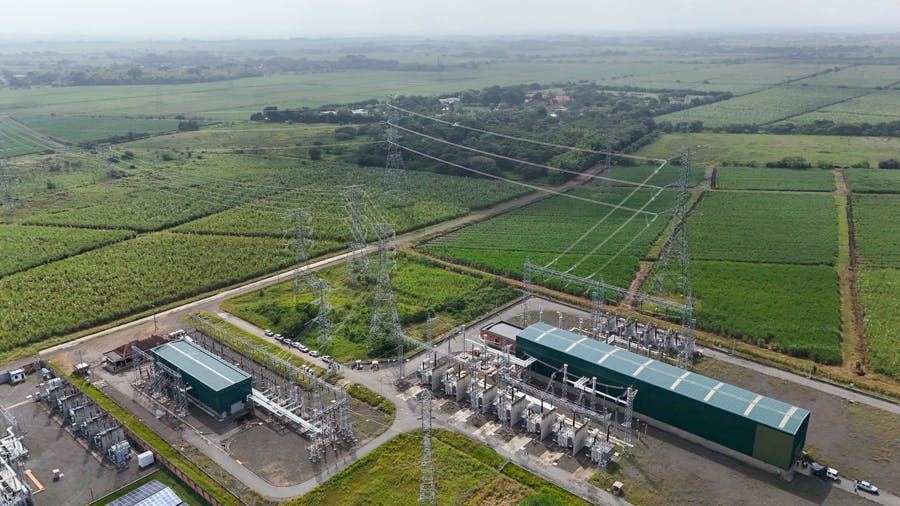

El 17 de diciembre pasado quedó marcado como una fecha clave para la infraestructura eléctrica del suroccidente colombiano. Ese día, la línea de transmisión Alférez – San Marcos fue energizada y comenzó a operar, conectando dos subestaciones estratégicas ubicadas en Cali y Yumbo, en el departamento del Valle del Cauca.

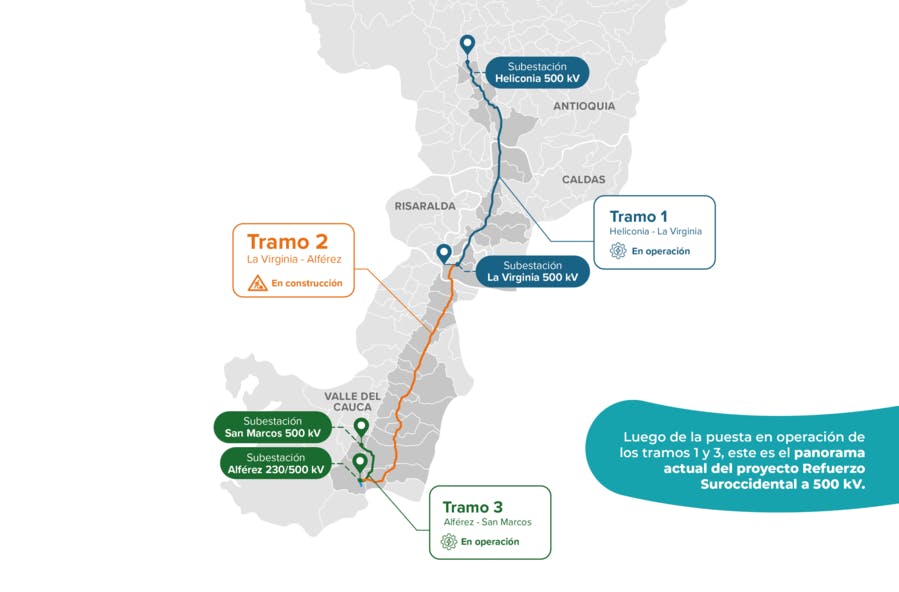

Esta línea, de 38 kilómetros y 93 torres, hace parte del proyecto Refuerzo Suroccidental (RSO) a 500 kV, una de las iniciativas más importantes para fortalecer el Sistema Interconectado Nacional y mejorar la calidad del servicio de energía en el occidente del país. Su operación permite aumentar la capacidad de transporte de energía desde las fuentes de generación hacia regiones con alta demanda como Valle del Cauca, Cauca y Nariño.





Un hito técnico en cifras impactantes

La entrada en operación de la línea Alférez – San Marcos no solo refuerza el sistema eléctrico del suroccidente colombiano, sino que representó un despliegue admirable de ingeniería especializada, resumido en cifras que hablan por sí solas.

En las subestaciones, se instalaron más de 120 km de cable multiconductor los cuales se conectaron en más de 32.000 puntos de equipos y borneras, se configuraron 111 equipos de control, protección y comunicaciones y se integraron 4711 señales para mandos de los equipos. Todo ello validado con más de 1.000 pruebas técnicas que verificaron la correcta operación entre equipos y con el centro de control de Enlaza. Solo en las fases de pruebas y puesta en servicio, los equipos de Enlaza invirtieron cerca de 28.000 horas-hombre de trabajo especializado.

En la línea de transmisión, se vertieron 2.380 m³ de concreto para cimentaciones sólidas, se erigieron 3.114 toneladas de estructuras metálicas en las 93 torres, se tendieron 477 km de cable conductor para llevar la energía y 81 km de cables de guarda que blindan la infraestructura contra descargas atmosféricas.

Estas cifras no son solo números: garantizan que la energía fluya segura y sin interrupciones hacia miles de hogares, industrias y comunidades, reflejando el compromiso férreo de Enlaza con la excelencia operativa y un servicio eléctrico confiable para el futuro del país.





Energía que también transforma territorios

El impacto del Tramo 3, Alférez – San Marcos, se siente más allá de lo técnico. En el marco de su apuesta por la sostenibilidad, Enlaza desarrolló iniciativas sociales que beneficiaron a más de 28.000 personas en el área de influencia, con acciones como mejoramiento de vías, instalación de iluminación solar, dotación educativa, recuperación de espacios deportivos y actividades para fortalecer el tejido social.





La energización de esta línea representa un paso firme en la construcción de un sistema eléctrico más robusto y preparado para los desafíos del futuro. Enlaza reafirma su papel como articulador entre la técnica y el territorio, demostrando que es posible construir infraestructura estratégica con rigor, sensibilidad social y respeto por el entorno, para llevar energía confiable al corazón del suroccidente colombiano.
