Enlaza inaugura su proyecto Bonda, más energía para el Magdalena
Miercoles, 04 de Febrero de 2026
Con la presencia de la viceministra de Energía, Karen Schutt, el 15 de enero pasado, Enlaza – filial del Grupo Energía Bogotá – inauguró y puso en marcha su proyecto de transmisión de energía eléctrica Bonda, una obra concebida y ejecutada bajo criterios técnicos, ambientales y sociales, con enfoque claro de sostenibilidad y respeto por el territorio.

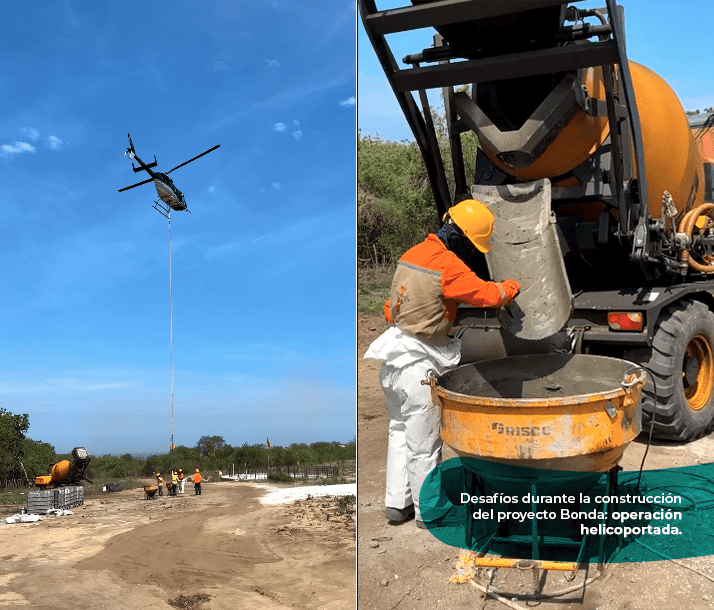

El desarrollo del proyecto Bonda, de alta complejidad técnica, implicó retos logísticos y operativos de gran envergadura. La infraestructura fue construida en dos tramos, enfrentando como principal desafío el acceso a los sitios de torre en zonas de difícil topografía. Para superarlo, se implementó una operación helicoportada que permitió transportar concretos y herramientas de montaje.
En total, se movilizaron cerca de 1,5 millones de kilogramos mediante este mecanismo, una cifra equivalente al peso de tres aviones Airbus A380 completamente cargados al momento del despegue. Este proceso representó un hito para Enlaza, al lograr el transporte de concreto previamente mezclado para la cimentación de las torres, sin contratiempos y garantizando la seguridad del personal.
Durante la ejecución del proyecto se instalaron 59 torres y se construyeron más de 30 kilómetros de línea de transmisión. En el tramo II se instalaron 577.200 kilogramos de estructuras a lo largo de 28,8 km., mientras que en el tramo I se montaron 285.219 kilogramos en 4,5 km., para un total cercano a 860 mil kilogramos de infraestructura. Adicionalmente, se realizó el cruce de líneas existentes de circuitos de 220 kV sin generar desconexiones, evitando afectaciones al suministro eléctrico en los departamentos de Cesar, La Guajira y Magdalena.
Además de su alcance técnico, el proyecto Bonda se destacó por su componente social, basado en el diálogo permanente y la construcción de confianza con el territorio. De hecho, Enlaza fortaleció el relacionamiento con 24 comunidades, impulsando proyectos de inversión social y obras por impuestos enfocados en educación, mejoramiento de vías, infraestructura comunitaria y proyectos productivos.
Estas acciones beneficiaron a 22.775 personas, y se complementaron con el desarrollo del proceso de Consulta Previa con el resguardo indígena Naarakajmanta, que culminó con 32 acuerdos. Asimismo, se adelantaron acciones de compensación sociocultural, un proceso de reasentamiento y jornadas de convivencia con la infraestructura, que incluyeron la entrega de kits escolares.
En el componente ambiental, Enlaza aplicó medidas de manejo orientadas a la reducción de impactos, incorporando soluciones innovadoras como el uso de drones para el tendido de la línea, la ejecución de podas controladas y la creación de un vivero de especies nativas. Estas acciones se complementaron con iniciativas de restauración de la biodiversidad.
Como parte de la protección de la fauna, se instalaron más de 1.600 desviadores de vuelo luminiscentes y 2.200 en espiral, y se realizó el monitoreo de especies representativas de la región como el mono capuchino, el tigrillo, la guacamaya verde y la guacharaca caribeña.
Con la puesta en marcha del proyecto Bonda, Enlaza reafirma su propósito de conectar territorios, impulsar el desarrollo regional y aportar a un sistema energético más confiable, sostenible e incluyente para Colombia. “Este proyecto refleja nuestro compromiso con una transición energética que pone en el centro a las personas y al cuidado del entorno”, aseguró Fredy Zuleta durante el evento.
